德国海上风电这项新规,要影响全世界了

近日,德国政府发起了新一轮的海上风电招标,容量仅为1GW,目的很明确——试点海上风电容量超配。



通常光伏项目会有超配,即直流侧容量大于交流侧容量,主要目的是在光伏组件不满发的情况下提高逆变器、箱变、升压站电气设备等交流侧设备的利用率(负荷率)。



本次招标的场址编号为N-9.4,面积约146平方公里,规划容量为1GW,投标电价上限为0.062欧元/千瓦时。根据招标规则,投标方案中的风机总装机容量必须大于并网容量10%~20%,具体百分比由投标人自行把握。





此举的目的是在风机在不满发的情况下,提高升压站电气设备及外送线路的利用率,更重要的是减少负荷波动,提高电网稳定性。

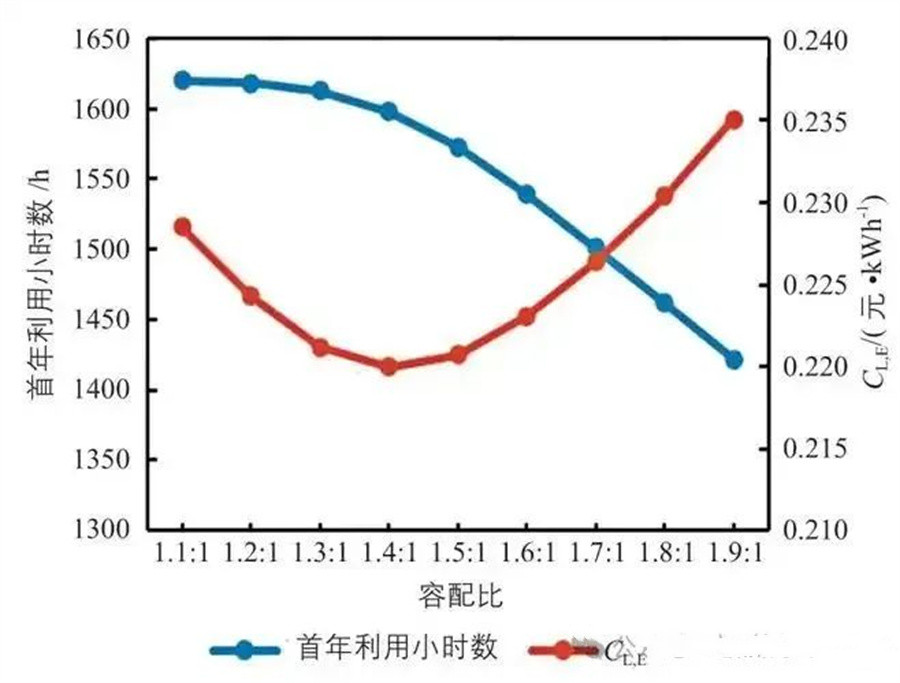

那么,超配对于开发商来说,是否可能带来正向收益呢?参考光伏项目,在容配比(直流侧容量/交流侧容量)合适的情况下,是可以提高项目收益率的,而其中的核心因素有两个:发电设备价格(包括采购和安装)和发电收益。当设备价格较高而发电收益(发电量、电价)较低时,超配收益低,甚至是负收益;当设备价格较低而发电收益(发电量、电价)较高时,超配收益高。





在各国新能源装机比例不断提高的背景下,要求风电超配,提高电网稳定性,将电网建设成本转嫁给开发商,未来可能会成为一种常态,短期内,大概率只会在收益相对较高的海上风  电上进行尝试。
